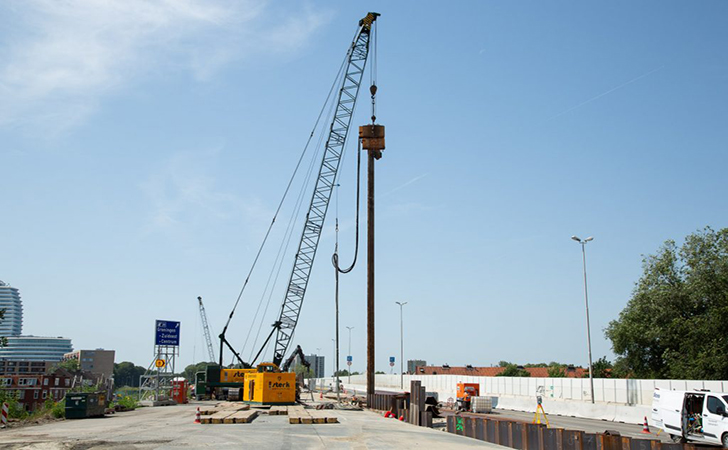

今天我们分享的是荷兰客户STERK去年的钢板桩最佳实践案例,展示他们是如何建造组合墙的项目。这周我们想提供一些图片来演示我们客户打AZ钢板桩的工作方法。这些照片是在荷兰格罗宁根市(Groningen)的环路项目中拍摄的。部分沉降的环城公路两旁是用钢板桩项目来做支护的。总建筑面积有65.000平方米,钢板桩的长度从25-31米不等。为了尽量减少对交通的干扰,客户使用5个打桩团队同时进行施工,5个小组设法在6周内完成钢板桩一半的安装,剩下的则用更少的团队来完成。就像在中国,附近居民们更关心的是噪音和振动,所以这些都会被监控在合理范围内。
让我们来了解一下现场拍摄的照片。
为了这次施工,客户选择的起重机设备是带有4个卷扬的,这给施工过程中带来了很高的效率。振动锤、液压油管、钢板桩都可以被分别吊起,主卷扬来控制吊车的主臂杆。这样在整个施工过程中不需要其他的辅助吊装设备。因此,虽然他们可能会支付多一点点的吊车租金,但他们可以完全独立于旁人工作。
客户使用的是ICE 32RF免共振打桩锤来进行施工。这种高频、可变力矩的锤能避免共振,并且允许客户在相邻的建筑物等结构附近进行施工。操作人员也可以调节锤的频率和力矩,来实现更快的工作效率。(详情请参阅我们的前一篇文章)
当我们靠近会发现每个钢板桩的顶部都开了一个小孔,可以用它方便的把钢板桩从堆垛中提起来,并把钢板桩翻转到打桩位置。我们还可以看到,振动锤的液压油管也是由起重机的辅助吊钩吊起,这样就可以避免了油管的大量磨损和拉伤,也减少了人工专门去处理油管。

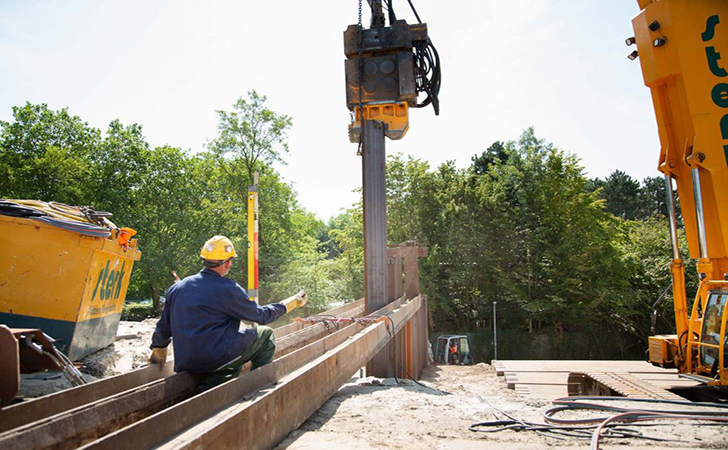

安装的导轨是用来在打桩过程中固定AZ钢板桩的位置的,防止钢板桩在打桩过程中发生扭转和翻转。导向架是由在两个5m长的板桩和两个H型钢梁焊接组成,这样钢板桩可以在适当的位置振动打桩。

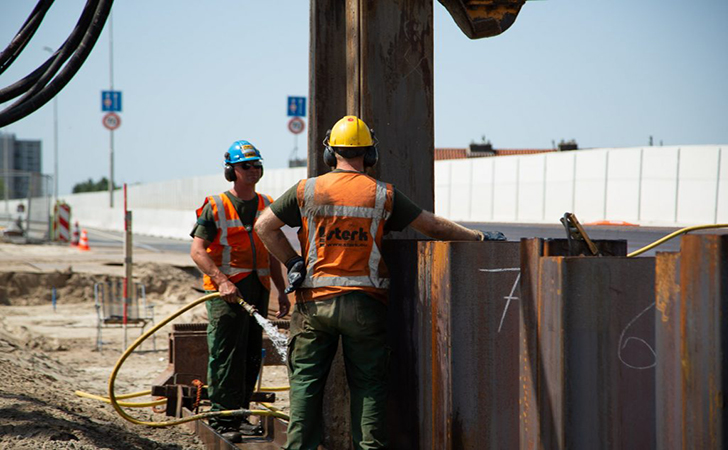

现场施工人员注水是用来降低钢板桩之间互锁时产生的摩擦热,保护板桩在打桩过程中不受损坏,以免影响桩的打桩速度和垂直度。
我们希望您能喜欢这些照片,并会受到它们的启发。这些工作方法其实很容易实现,并且花费最少,同时大大提高了您的工作效率。如果您希望ICE团队就您即将进行的项目提供建议,我们很高兴接到您的电话。我们期待着优化您的工作流程,使您可以实现类似的工作方法并且提高效率!
